为缓解区域供电负荷压力、提升整体用电效能,西南街道办事处正在开展佛山110kV 联兴输变电配套土建工程(西南街道段)。按照施工计划,将对广海大道西(三水汽车站段)进行围蔽施工。本次施工将分三阶段实施,总工期自2026年7月23日9时至2026年8月21日18时,共30天;具体情况如下

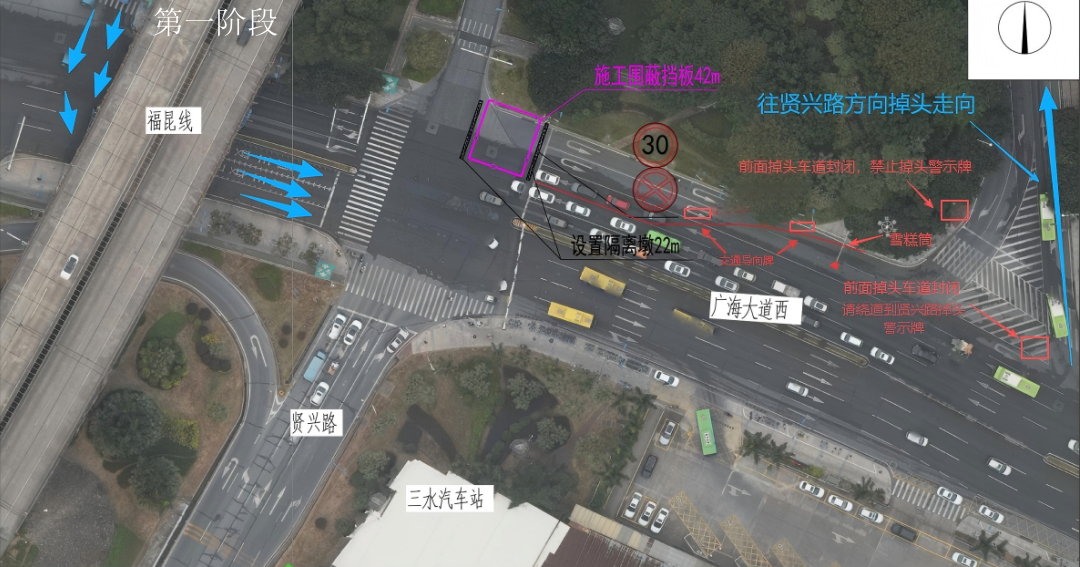

第一阶段:2026723202681围蔽北区作业,将临时围蔽占用由东往西的右侧3车道,其余车道正常通行。围蔽施工期间,东往西需掉头车辆请绕道至贤兴路,详见下图

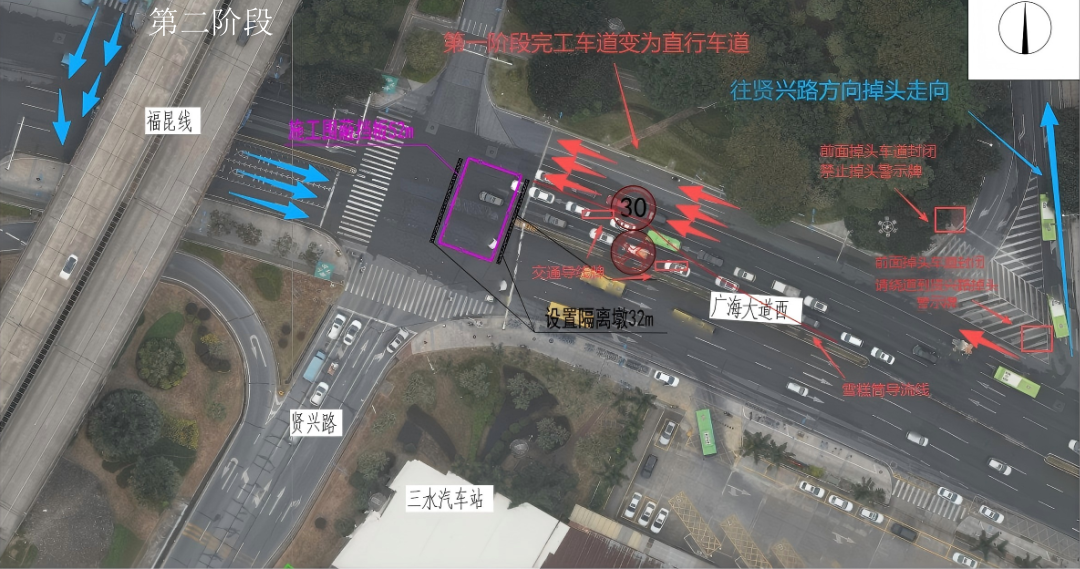

第二阶段:2026822026811围蔽中区作业,将临时围蔽占用由东往西的左侧2车道以及西往东的左侧2车道,其余车道正常通行。围蔽施工期间,东往西需掉头车辆请绕道至贤兴路,详见下图:

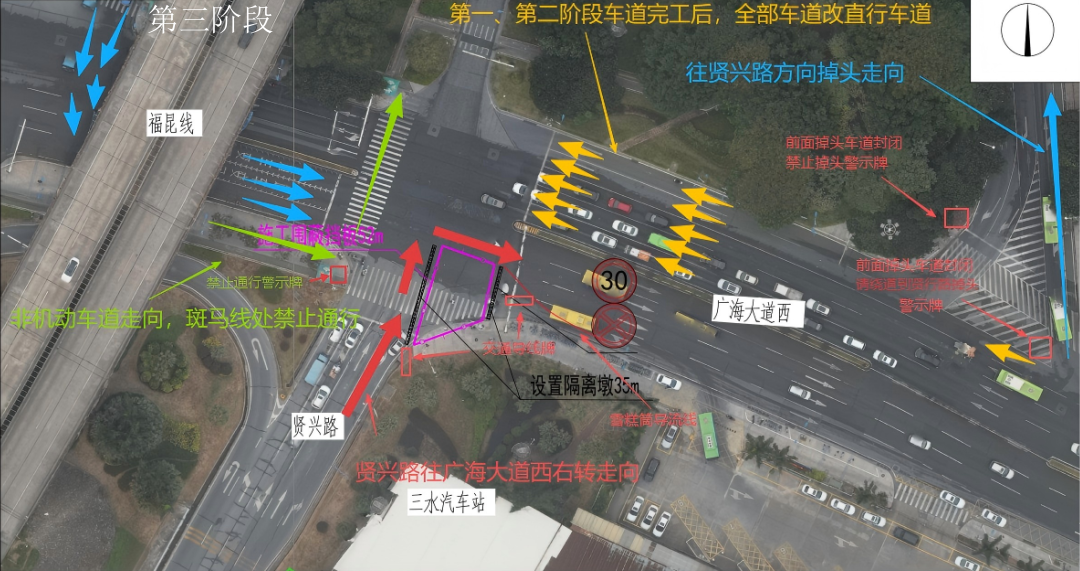

第三阶段:20268122026821围蔽南区作业,将临时围蔽占用由西往东的右侧2车道,其余车道正常通行。围蔽施工期间,东往西需掉头车辆请绕道至贤兴路,详见下图:

施工期间,过往车辆请提前在三达路口和口岸大道路口做好绕行准备。

请过往车辆按现场交通指示标识减速有序通行,感谢广大市民的配合。(注:施工时间可能根据工程进度或天气情况进行调整,请以现场实际情况为准。)

文章图片来源:西南街道城建水务办
